1月5日上午7:57,煉鐵3#高爐開始進入到休風檢修狀態,這是煉鐵廠高爐車間新年首次計劃?rùn)z修,要求12小時內完成計劃?rùn)z修任務。
本次檢修面臨諸多困難:涉及到的檢修項目共計57項;檢修力量除煉鐵自己的維修力量外,部分項目委托外協單位施工;立體交叉作業項目較多等。
此次3#高爐計劃?rùn)z修,大小項目明確落實具體責任人,有外協單位施工的項目則安排專人進行過程施工質量監督、跟蹤。其中3#高爐計劃更換5#、7#、8#、9#、14#、19#風口小套,11#風口中套,12#風口短節,以及爐頂炸瘤、打瘤等,檢修任務重,車間提前召開檢修會議協調工作,從1#、2#高爐分別調一個班來協助更換風口小套。
由于各區域檢修責任人重執行、重質量、重安全,設備管理組、維修車間前期做足準備工作,如備品、備件的修復、調試、驗收,檢修項目的梳理與篩選,檢修方案的制定,檢修力量的平衡等。

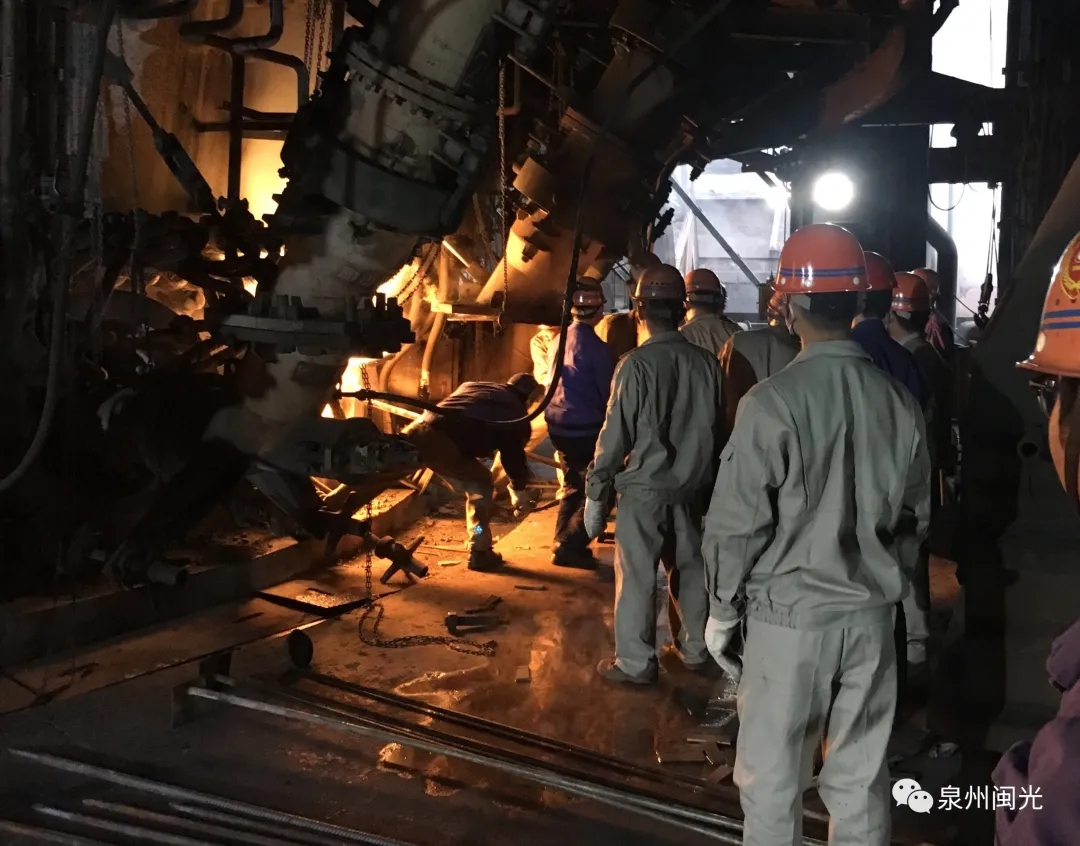

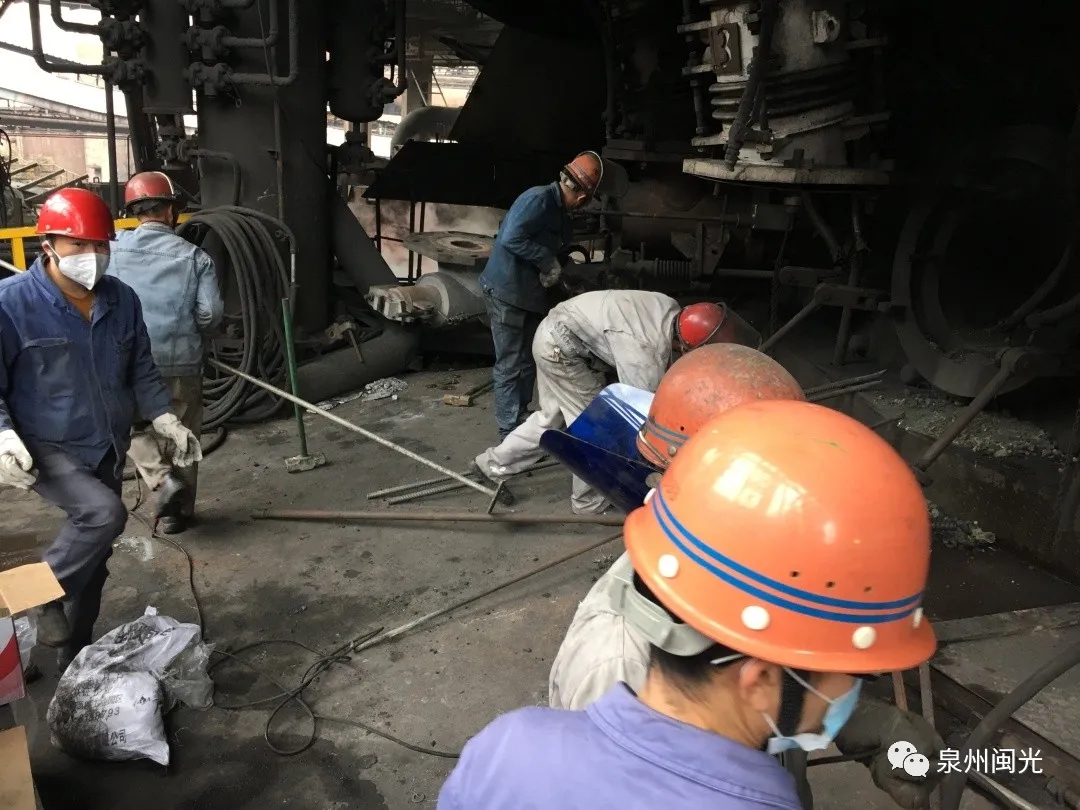

檢修當天,檢修人員克服困難,爭分奪秒,通過各檢修主體的通力合作,于5日19:55分圓滿完成了各項計劃?rùn)z修任務,高爐按時復風恢復生產,為下一步穩定生產、優化指標、降本增效創造了良好的條件。(煉鐵廠 張明)
